Crear y seguir una orden de trabajo
Cómo convertir un daño reportado en un trabajo con responsable, costo y evidencia de que quedó hecho.

Una orden de trabajo es lo que convierte "se dañó la bomba" en un trabajo con responsable, plazo y soporte de que se hizo y cuánto costó. Sin eso, la asamblea pregunta en qué se gastó la plata y no hay con qué responder.
Dónde queda

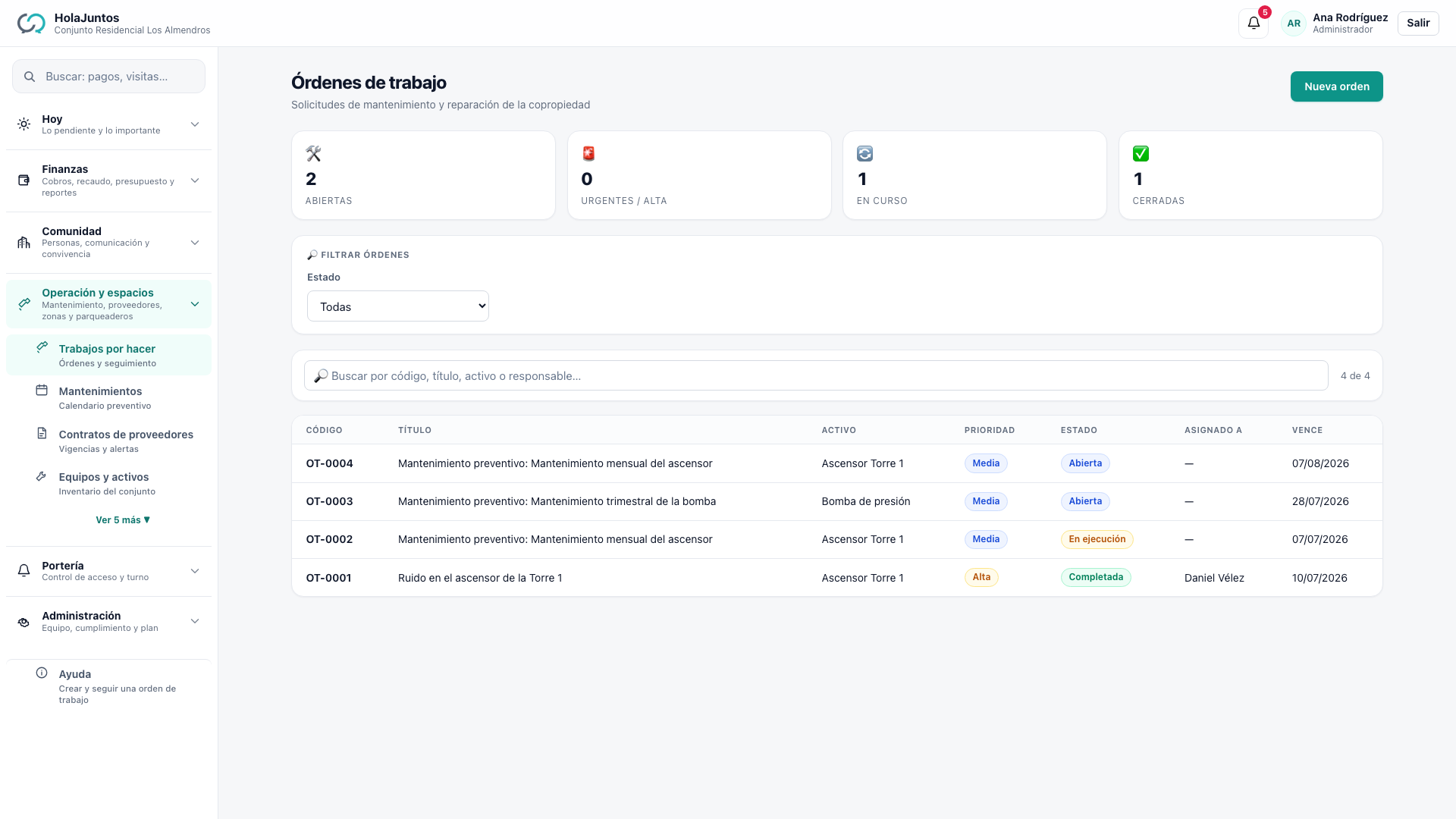

Menú Mantenimiento → Órdenes de trabajo.
Quién puede hacerlo
Administración y quien tenga el permiso de órdenes de trabajo.
Paso a paso
- Entra a Órdenes de trabajo y pulsa Nueva orden.
- Escribe el título y la descripción, elige el equipo afectado si aplica (la bomba, el ascensor), la prioridad y, si la hay, la fecha límite. Si ya tienes la cotización, escribe el costo.
- Elige el proveedor con usuario (si el proveedor tiene cuenta en HolaJuntos, él ve la orden y la actualiza) o escribe el nombre del responsable.
- A medida que avanza, toca la fila de la orden: ahí registras el nuevo estado con una nota para el historial, actualizas el costo cuando llega la factura y adjuntas la evidencia (fotos, factura). Cada cambio de costo queda anotado en el historial. El proveedor con usuario actualiza el estado y sube soportes, pero el costo lo registra la administración.
- Ciérrala pasándola a Completada cuando esté terminada.
Las órdenes activas cuya fecha límite ya pasó se marcan Vencida en la tabla y se cuentan arriba.
Un caso real
El ascensor de la torre 1 se queda entre pisos por tercera vez en dos meses.
- Órdenes de trabajo → Nueva orden: se describe la falla, se asocia al equipo Ascensor Torre 1 y se marca urgente.
- Se asigna al proveedor del contrato de mantenimiento.
- Cuando viene el técnico, se registra lo que hizo y se adjunta el informe y la factura.
Tres meses después, el consejo evalúa si vale la pena renovar el contrato o cambiar el equipo. Como las tres órdenes están asociadas al mismo activo, la respuesta sale sola: tres fallas, dos reparaciones facturadas y el informe del técnico diciendo que el variador está al final de su vida. Eso sostiene una decisión de inversión; "el ascensor se daña mucho" no.
El error que borra ese historial: crear la orden sin asociarla al activo. Cada falla queda suelta y nadie puede ver el patrón, que es justo lo que se necesitaba.
Qué pasa después
- La orden queda ligada al equipo, así que la próxima vez se ve el historial de ese equipo.
- La orden guarda el costo y la evidencia del trabajo, no el pago: el costo de la orden es informativo y no crea ningún movimiento contable. El pago al proveedor se registra aparte en Finanzas (como gasto o cuenta por pagar) con la misma factura.
- Las órdenes abiertas y urgentes salen en el tablero y en el informe mensual de gestión.
Errores comunes
- No asociarla a un activo. Sin eso, nadie puede ver que el mismo ascensor se dañó cuatro veces este año, que es justo el dato que justifica cambiarlo.
- Cerrarla sin evidencia. Cuando el consejo pregunte por ese pago, la foto y la factura son la respuesta.
